各镇(街道)人民政府(办事处),区有关单位,各重点项目建设(承办)单位、协办单位:
现将2017年1-10月份全区重点项目建设进展情况通报如下:
一、整体建设情况
2017年全区安排重点建设项目71项,总投资479亿元,年度计划投资98.8亿元。其中,纳入省、市重点建设项目26个,总投资183.1亿元,年度计划投资27.8亿元。截至10月底,全区重点项目完成投资81.3亿元,占年度投资计划的82.3%。全区已开工项目58个,开工率达到81.7%,其中续建项目30个,2017年新开工项目28个,已完工项目4个。
二、省、市重点项目建设情况
2017年,省、市给我区下达重点项目26项(同比去年增长73.3%),总投资171.4亿元(同比去年增长73.7%),2017年计划投资27.8亿元(同比去年增长39.7%),安排今年新开工重点项目18项。
1-10月,省、市重点项目完成投资29.3亿元,完成年度投资计划的105.5%。其中,省重点项目完成年度投资21.8亿元,完成年度投资计划的125%;市重点项目完成年度投资8.5亿元,完成年度投资计划的83%。
(一)开工情况。已开工24项,开工率为92.3%,其中:1-10月份共新开工16项,10月份无新开工项目。
(二)进展缓慢情况。我区进展较为缓慢的省、市重点项目有1项,是茂名电白金龟产业园,目前完成投资占年度计划投资的68%。
(三)未开工情况。我区尚未开工的省、市重点项目2项,分别是电白区绿能环保发电项目和茂名市海程颐养中心。
三、区重点项目建设情况
2017年,安排区重点建设项目(不含省、市重点项目)45项,总投资296亿元。2017年计划投资71亿元,安排今年新开工重点项目23项。
1-10月,完成投资51.9亿元,完成年度投资计划的73.2%,落后时间进度约10个百分点。
(一)开工情况。已开工34项,开工率为75.6%,其中:1-10月份共新开工12项,10月份无新开工项目。
(二)进展缓慢情况。我区进展较为缓慢的重点项目(不含省、市重点项目)有8项。截至10月底,这些项目完成的年度投资进度少于时间进度的一半。
(三)未开工情况。我区尚未开工的重点项目(不含省、市重点项目)有10项,分别是兴华路、登步路、电白区北部互联公路(一期)工程项目、罗坑水库生态公园、水库公园、电白区国家综合档案馆和图书馆项目、电白区博物馆和规划档案馆及艺术中心(美术馆)、茂名飞鹏海岸城、茂名市电白区中医院整体搬迁项目、茂名市电白区人民医院扩建项目。
五、存在的问题
从1-10月重点项目实际建设情况来看,制约我区重点项目推进的问题和因素体现在以下三方面:
(一)项目前期问题突出。我区仍有12项重点项目(其中:省、市重点项目2项)未开工建设。大部分未开工项目前期问题突出,主要体现为土地征收、用地审批、资金落实等方面。其中,珠海农控集团电白现代化鸡场项目因土地青苗补偿资金问题无法落实和土地使用性质问题无法解决而终止。
(二)区重点项目建设进度相对落后。截至10月底,省重点项目已提前超额完成全年的投资计划,市重点项目完成投资进度与时间进度同步。而区重点项目完成投资仅占年度投资计划的73.3%,落后时间进度10%。
(三)部分项目的存在问题未能及时解决。一方面需协调解决的问题都较复杂,一般难以短时间解决。另一方面,各责任单位协调沟通机制在缺乏问题导向的情况下,未能提高问题解决的效率,且未能及时地解决问题,对项目的推进容易造成影响。
六、下一步推进措施
(一)细化分工,明确责任分配。领导小组责任领导要负总责、亲自抓,靠前指挥,深入现场了解项目推进中的困难和问题,明确责任单位和解决时限。各牵头单位要牢固树立实干意识,从全区大局出发,主动作为,切实负起责任,深入项目一线抓调度、抓推进,协调解决重点项目推进中的困难和问题。建设(承办)单位要千方百计加快项目建设,对照项目完成时限,必须倒排工期,制定施工推进时序图。同时,对在实际推进过程中需要其他部门协调处理的问题要及时上报,安排专人跟踪处理。
(二)想方设法,突破项目瓶颈。各责任单位要坚持从实际出发,把项目情况和相关政策分析透彻,找出影响项目推进的问题和根源,有针对性的解决。对“资金紧张”问题,要紧盯国家产业政策、财政政策和资金投向,积极争取上级财政和政策资金。同时,深化政银企对接合作,为项目单位拓宽融资渠道。对“用地难”问题,要坚持“对上争取、对下挖潜”,通盘考虑用地指标分配,充分盘活存量土地,通过多种方式逐步化解用地紧张局面。
(三)加快推进,强化时间观念。各责任单位要积极进入重点项目年底冲刺状态,集中精力,集中力量,加快推进项目建设。各职能部门要提前介入,强化重点项目审批“绿色通道”机制,主动服务,跟踪指导项目手续办理,争取用最短时间办理好项目手续。各镇(街)及协调部门要切实增强大局观念,加快推进项目征地、拆迁等工作,为项目建设提供良好的环境。

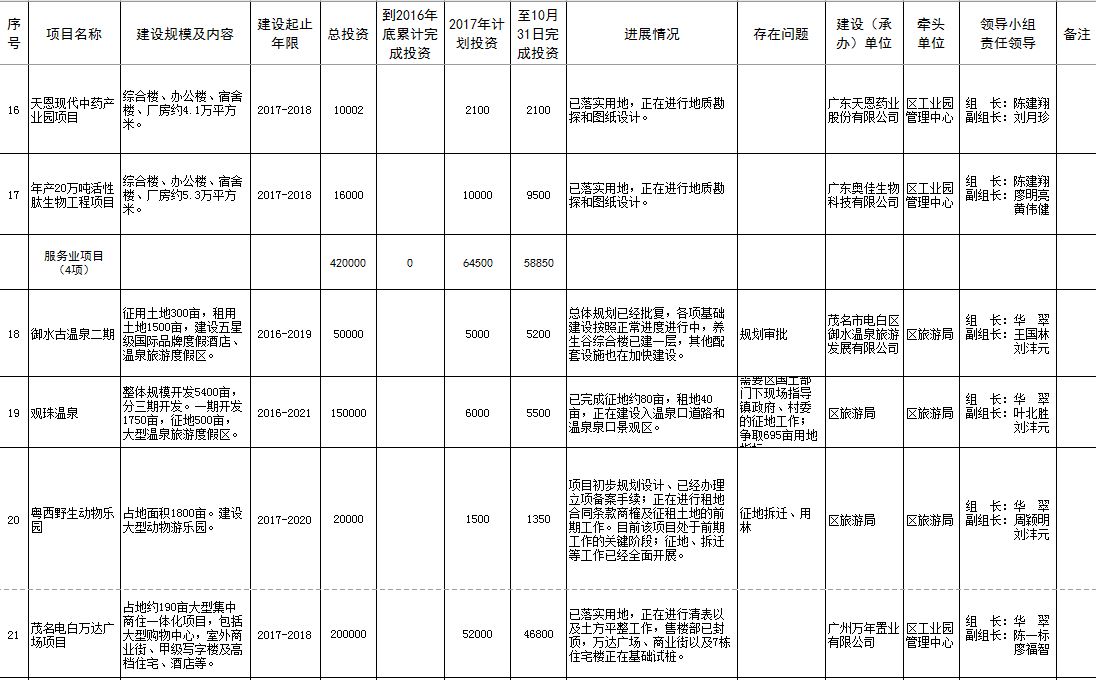

附件:2017年电白区重点项目建设情况表


电白区重点项目建设管理办公室
2017年11月9日

说句实在话,电白环市路,还是纸上的一条路,环市路顾名思义,环!!!!!赶紧打通实验中学门口一直往西吧!

飞鹏海岸城真是占着茅坑不拉屎,好位置就这样空着,海岸城如是,缤纷广场如是

飞鹏海岸城真是占着茅坑不拉屎,好位置就这样空着,海岸城如是,缤纷广场如是
这样子说,那些老板不高兴

飞鹏海岸城真是占着茅坑不拉屎,好位置就这样空着,海岸城如是,缤纷广场如是
是啊,非常心痛海岸城那块那么好的地,如果地卖给500强大型房地产开发然后建一栋两百米地标就是电白之最了。可惜电白好地段就这么给土鳖房地产占着……

是啊,非常心痛海岸城那块那么好的地,如果地卖给500强大型房地产开发然后建一栋两百米地标就是电白之最了。可惜电白好地段就这么给土鳖房地产占着……
500强的话,现在第一期都该封顶了


正在浏览此帖子的用户

后退
顶部
