水东湾新城目前在建项目共20个,其中南海片区11个,高地片区9个,主要包括交通基础设施、市政工程、民生工程等,计划总投资约129亿元,累计已投资25亿元。2017年,水东湾新城纳入省市重点建设项目11项,总投资121.72亿元,2017年计划投资7.27亿元。11个省市重点项目已全部开工建设,2017年上半年累计完成年度投资4.69亿元,占年度计划投资的64.5%
交通:
高地
智城大道南北全线贯通,南段已基本完工,北段已完成沥青摊铺;
智城五路已完成路基换填长度1.5公里以及部分雨污管线;
海宁街(一期)800米已基本完成。
慧城三路累计完成约1公里的沥青摊铺、约5.2公里的水稳层、约3.7公里的雨水管、约1.5公里的污水管,排水箱涵全部完成。
南海

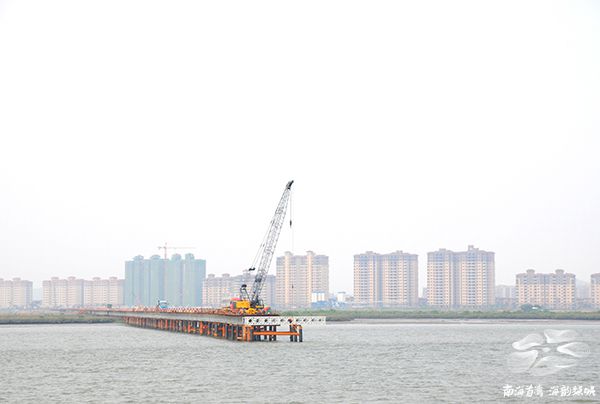

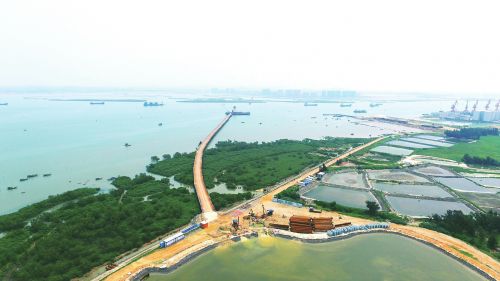

水东湾大桥目前已进入主塔施工阶段,塔柱高125米,西侧已完成54米,东侧完成27米。引桥墩身已完成76座,完成总数的52.77%。
南海道路改造工程已完成了霞海南路、广场西路、润海南路、海城路等道路的全部路面工程;
南海大道路段路面工程完成92%,绿化完成90%,庭院灯、特色灯等基本安装完成。
海城西路道路部分已完成3.53公里的清表,施工便道已全线打通;
歌美海大桥主体结构已经完成,正在进行桥面人行道施工。
滨湾路南海段已完成1.3公里路基基础建设及水稳层铺设。
医疗:
茂名市中心医院动工建设,将成为新城第一座三甲医院——该项目位于茂名市高地片区南海大道东侧,规划用地面积255 亩。项目总建筑面积为 38 万平方米,其中地上建筑面积为 26 万平方米,地下建筑面积为 12 万平方米。项目分三期进行建设,建成投入使用后,可满足每日 5000 人次的门诊量并提供1500 张病床位。目前,项目前期报建及施工准备工作基本完成,正在加紧开展桩基础施工,并已完成急诊楼地下室的开挖。以茂名中心医院为龙头,带动高地智慧城健康养生及医疗物流快速发展,配套建设医疗物流园、养老地产等大型养老项目,培育健康养老养生产业集群。
公园:
此外,南海旅游岛正在规划或建设“五大公园”,形成“五园抱岛”新格局:改造提升“中国第一滩”景区公园,占地面积约2500亩;近期竣工的水东湾海洋公园,占地面积约680亩;正在建设中的歌美海公园,占地面积约2000亩;计划修复的虎头山公园,占地面积约2500亩;规划建设中的晏镜岭公园,占地面积约4600亩。
据悉,水东湾新城的开发建设也得到了各方充分肯定,“南海旅游岛·中国第一滩”景区获评广东省“十大美丽海岸”并被评为国家级4A旅游景区;水东湾海洋公园获评为广东省“美丽海湾”三甲;高地智慧城获广东省新型城镇化智慧城乡试点。
教育:

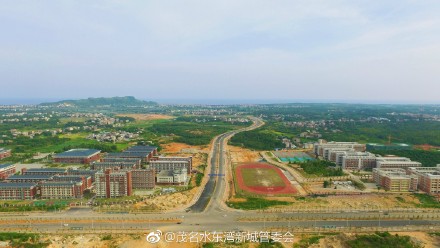

已建成茂名市第一中学、茂名职业技术学院一期、茂名市电白高级中学。
在建项目有茂名职业技术学院二、三期和广州科技职业技术学院滨海校区,香港约克国际学校项目已完成土地招拍挂程序。其中,茂名职业技术学院和广州科技职业技术学院都属于茂名市“一本五专”中的建设项目。预计到2020年,高地智慧城内可提供高等教育、基础教育学位共将超过50000个。
产业:
海参干果产业方面,规划占地约300亩的海参干果产业园用地报批已获省批复,将建成集外贸、加工、销售、旅游购物的一园多区综合产业园区,把中高端消费吸引到新城。
此外,水东湾新城正在加快推进建设系列旅游配套项目:水东湾新城国际会展中心、环水东湾游、航天城主题公园、童子湾疍家渔港、歌美海疍家棚风情街等,通过建设、做大“南海旅游岛”,打造、擦亮“中国第一湾”品牌,改造、提升“中国第一滩”景区,全力提升滨海旅游产业实力。
交通:
高地
智城大道南北全线贯通,南段已基本完工,北段已完成沥青摊铺;
智城五路已完成路基换填长度1.5公里以及部分雨污管线;
海宁街(一期)800米已基本完成。
慧城三路累计完成约1公里的沥青摊铺、约5.2公里的水稳层、约3.7公里的雨水管、约1.5公里的污水管,排水箱涵全部完成。
南海
水东湾大桥目前已进入主塔施工阶段,塔柱高125米,西侧已完成54米,东侧完成27米。引桥墩身已完成76座,完成总数的52.77%。
南海道路改造工程已完成了霞海南路、广场西路、润海南路、海城路等道路的全部路面工程;
南海大道路段路面工程完成92%,绿化完成90%,庭院灯、特色灯等基本安装完成。
海城西路道路部分已完成3.53公里的清表,施工便道已全线打通;
歌美海大桥主体结构已经完成,正在进行桥面人行道施工。
滨湾路南海段已完成1.3公里路基基础建设及水稳层铺设。
医疗:
茂名市中心医院动工建设,将成为新城第一座三甲医院——该项目位于茂名市高地片区南海大道东侧,规划用地面积255 亩。项目总建筑面积为 38 万平方米,其中地上建筑面积为 26 万平方米,地下建筑面积为 12 万平方米。项目分三期进行建设,建成投入使用后,可满足每日 5000 人次的门诊量并提供1500 张病床位。目前,项目前期报建及施工准备工作基本完成,正在加紧开展桩基础施工,并已完成急诊楼地下室的开挖。以茂名中心医院为龙头,带动高地智慧城健康养生及医疗物流快速发展,配套建设医疗物流园、养老地产等大型养老项目,培育健康养老养生产业集群。
公园:
此外,南海旅游岛正在规划或建设“五大公园”,形成“五园抱岛”新格局:改造提升“中国第一滩”景区公园,占地面积约2500亩;近期竣工的水东湾海洋公园,占地面积约680亩;正在建设中的歌美海公园,占地面积约2000亩;计划修复的虎头山公园,占地面积约2500亩;规划建设中的晏镜岭公园,占地面积约4600亩。
据悉,水东湾新城的开发建设也得到了各方充分肯定,“南海旅游岛·中国第一滩”景区获评广东省“十大美丽海岸”并被评为国家级4A旅游景区;水东湾海洋公园获评为广东省“美丽海湾”三甲;高地智慧城获广东省新型城镇化智慧城乡试点。
教育:
已建成茂名市第一中学、茂名职业技术学院一期、茂名市电白高级中学。
在建项目有茂名职业技术学院二、三期和广州科技职业技术学院滨海校区,香港约克国际学校项目已完成土地招拍挂程序。其中,茂名职业技术学院和广州科技职业技术学院都属于茂名市“一本五专”中的建设项目。预计到2020年,高地智慧城内可提供高等教育、基础教育学位共将超过50000个。
产业:
海参干果产业方面,规划占地约300亩的海参干果产业园用地报批已获省批复,将建成集外贸、加工、销售、旅游购物的一园多区综合产业园区,把中高端消费吸引到新城。
此外,水东湾新城正在加快推进建设系列旅游配套项目:水东湾新城国际会展中心、环水东湾游、航天城主题公园、童子湾疍家渔港、歌美海疍家棚风情街等,通过建设、做大“南海旅游岛”,打造、擦亮“中国第一湾”品牌,改造、提升“中国第一滩”景区,全力提升滨海旅游产业实力。
内容引自互联网,由“工科小王子”整理创作。
