叶生: 您好, “关于万达广场何时能落户开工几点疑问”信件收悉,现答复如下:

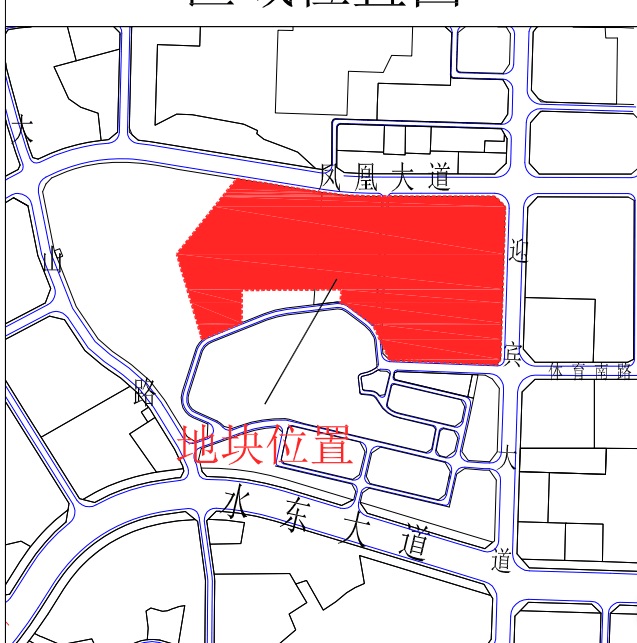

一、关于万达广场用地面积和投资额问题。拟用于万达广场建设用地(宗地编号WG2016-045),在2016年11月29日才在网上招拍挂(茂土交网挂告字[2016]018号),实际招拍挂面积120208.91平方米(约180.2亩),土地用途为商住。万达广场项目要在竞拍得土地后才能立项及办理报建等有关手续。根据竞买条件要求,项目总投资强度不得低于1000万元/亩,即是该项目总投资将超18亿元。
二、关于项目计划开工时间问题。万达广场项目由于土地招拍挂手续将在2016年12月底完成,项目正式动工时间在2017年下半年。该项目地块的起拍价为1.9835亿元,即是项目公司需最少投入该地价款用以竞拍土地。
三、关于项目投资合作框架协议问题。电白区人民政府已与万达公司签署了投资框架协议,万达公司将根据项目建设的需要进行投资合作,这属于该公司的内部商业信息,目前不便全部公开。
四、关于项目布局问题。根据城镇建设用地规划条件(茂规条字[2016]04-8号)规定,该地块为二类居住用地R2(兼容商业,商业建筑面积不大于总建筑面积的35%),该项目为集住宅和商业为一体的项目。
五、关于项目命名问题。根据项目投资合作框架协议,该项目名称暂定为:茂名电白万达广场。
茂名市发展和改革局 2016年12月6日
